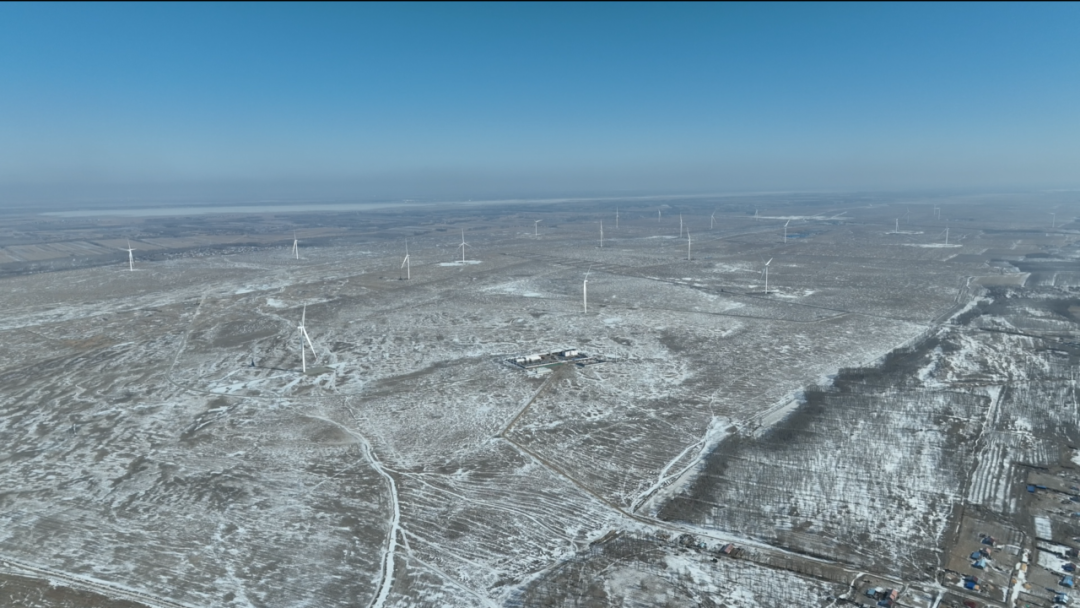

三月如期,料峭的春风中,位于吉林省松原市前郭尔罗斯蒙古族自治县的郭尔罗斯草原从寒冬中渐渐苏醒。


在吉林省前郭县查干花镇昂格赉村

中国石油在建单体规模最大集中风电项目

吉林油田昂格55万千瓦风电项目

已见规模


中油工程成员企业

CPECC400余名建设者

正以勤劳和智慧

迈着绿色发展新步伐追风逐电


开疆拓土 联合项目执行“1+1>2”

“绿色低碳”是党中央作出的重大战略决策,作为传统能源企业,中国石油担负着保障国家能源安全的重任。为此,中国石油积极响应国家绿色低碳发展战略,着力解决资源环境约束突出问题,制定了“清洁替代、战略接替、绿色转型”的新能源业务三步走总体部署。



按照部署,CPECC率先开启了中国石油集团内部风电施工的先河。CPECC北京分公司和七建公司优势互补、强化合作,采用联合项目执行的模式,充分发挥设计龙头以及安装(吊装)施工管理优势,组建成立风电联合项目部。两家单位设计、管理和作业骨干同吃同住、合署办公,高效推进集团公司规模最大、投资最高、资源最优、影响力最大的能源风电工程建设。

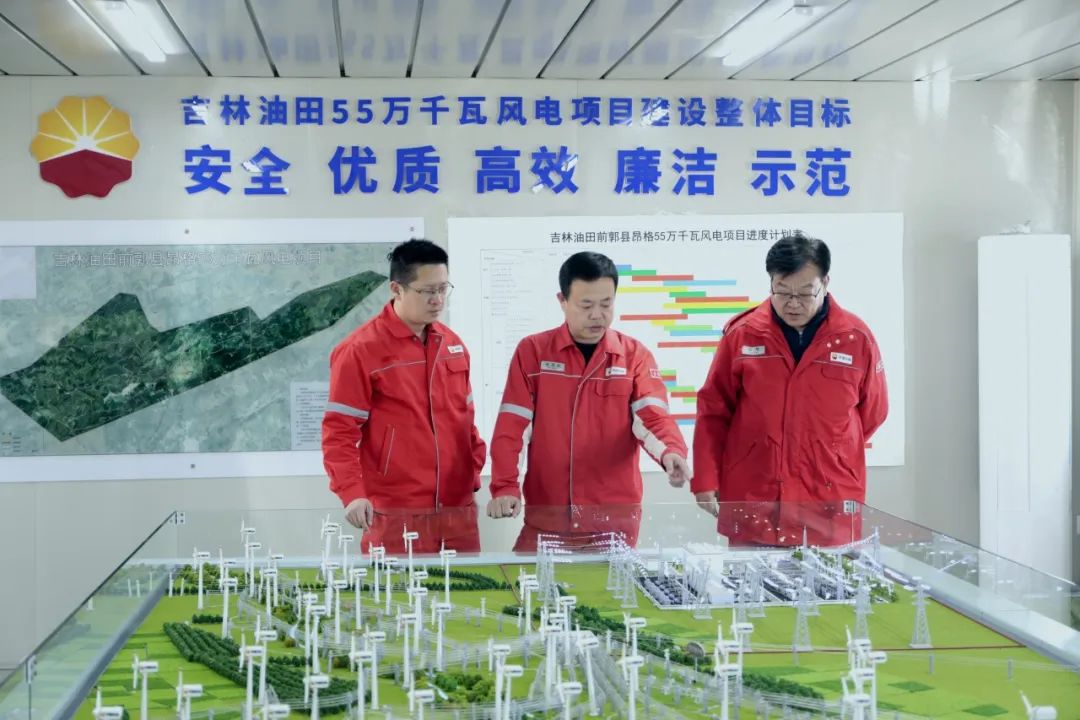

“自2022年吉林15万千瓦风电项目实施,我们边学边干,边干边学,干中积累,干中进步。项目部坚持‘安全、优质、高效、廉洁、示范’原则,全体参战员工有信心、有决心、有能力确保项目效益、工期、质量、安全、品牌建设等各项工作目标圆满完成,努力打造标杆工程、示范工程。”吉林油田昂格55万千瓦风电项目经理赵琼说。



设计龙头引领和施工专业组织的优势联合,真正实现了“1+1›2”,相继化解了作业区及道路征用协调、交通运输调度、冬施安全及质量管理、合作单位队伍配合等诸多疑难问题,总体项目进展稳中超前、前景大好。


迎风而上 干一项工程“炼”一支队伍


新能源项目就是孵化新能源人才的摇篮。项目组班子成员基本以80后为主,均是在国内外项目上经过磨炼的主力,以丰富的专业技能和卓越的领导力推动项目稳步向前。跟随着他们的脚步,一批90后专业技术人员通过项目的实践锻炼获得了第一手经验,从技术、管理、施工等熟悉了建设期间各方面工作的开展,提高了综合能力。项目组“知人善用”,在全面育才的同时,发现个人的独特强项,有意培养其挑起施工管理的担子,在磨砺中成长为独当一面的好手。

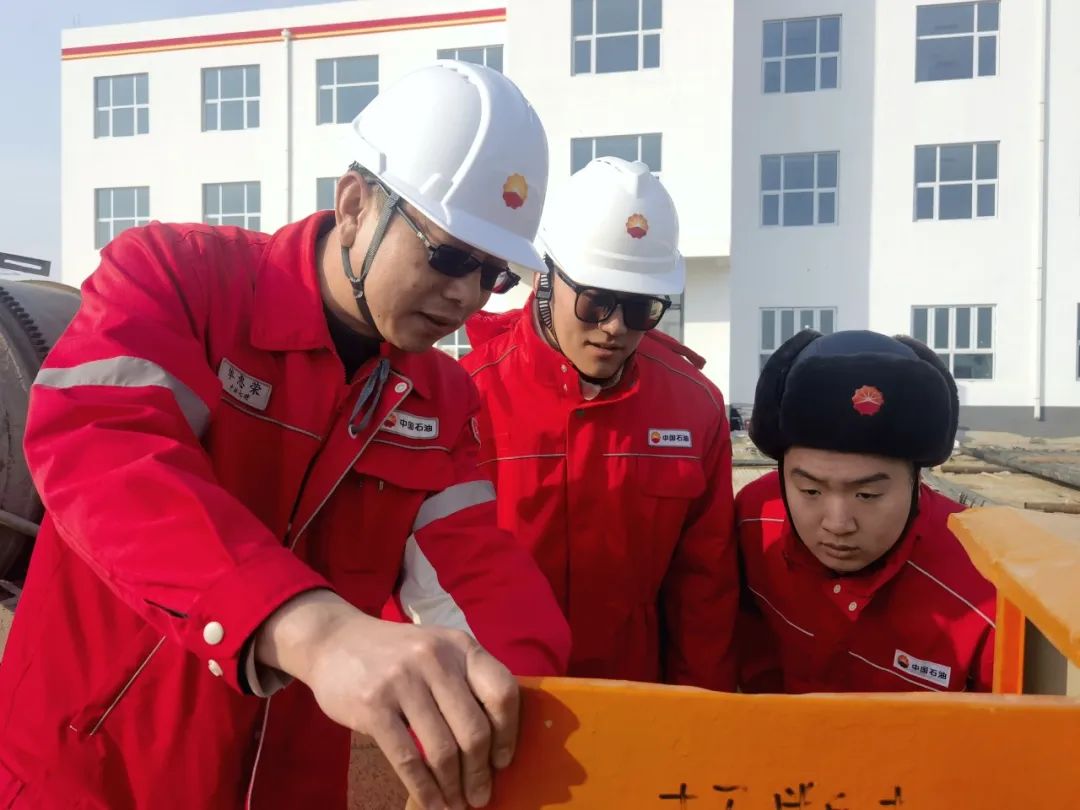

“之前我们的业务以炼油化工装置为主,对新能源建设经验几乎是零,只能边学边干、边总结边提高,逼迫自己短时间内快速适应新业务、新领域。”项目部质量经理李卫星带领各专业工程师挤出时间研究电力系统的标准、规范,请教来检查专家和厂家技术人员,半个月时间就编制出专业的施工方案,得到了业主的肯定。


质量工程师付文博也是去年刚毕业的大学生,“很踏实、特别能吃苦”是他的师父、项目总协调刘超对他的评价。“打基础最忙的那几天,为了保证浇筑质量,这孩子竟然在车上凑合了2个通宵。”



为了让新来的大学生尽快适应项目的快节奏,项目部为每个人指定了师父。每天天刚亮师父就带着徒弟进现场,边干边教,叮嘱注意事项,协调解决遇到的问题。电器专家单惠荣带了两个徒弟,他不只教授徒弟知识、指导工作,还为他们规划了未来的发展方向,让两位小伙儿每天目标明确、干劲满满。


“干一项工程,锻炼一支队伍,我们项目部的每个人都可以独立负责起一摊业务。”刘超欣慰地说。


向新而行 从“零”到强一路跨越


增强发展新动能,需要不断提升科技储备与创新,提高价值创造能力。从吉林油田15万千瓦风光发电项目的实践探索到55万千瓦风电项目的技术积累,北京分公司基本掌握了一整套技术管理、采购技术支持、施工技术支持方案,形成了完整的项目管理体系文件。设计经理梅业伟谈道:“技术团队从零开始,通过吉林油田两个新能源项目的实施,掌握了当地部门和相关机构的质量审查及现场检查要点、并网技术要点,我们成为了集团第一支能够掌握新能源并网全流程的队伍。”

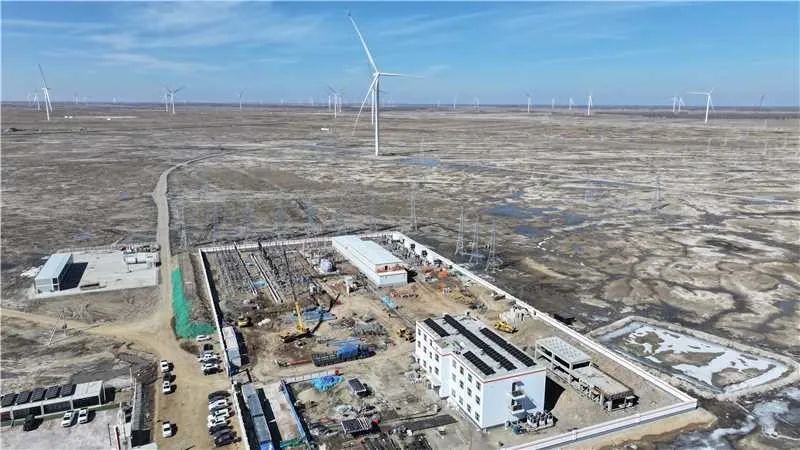

走进220kV变电站施工现场,两层的预制舱及综合楼、辅助生产建筑已拔地而起,三台主变压器已就位,现场忙而不乱,紧张有序。“这是项目设计团队第一次完成220kV变电站的设计,特别对SVG和预制舱等进行了模块化设计,为国网高压变电站的设计积累了重要经验。”梅业伟说。

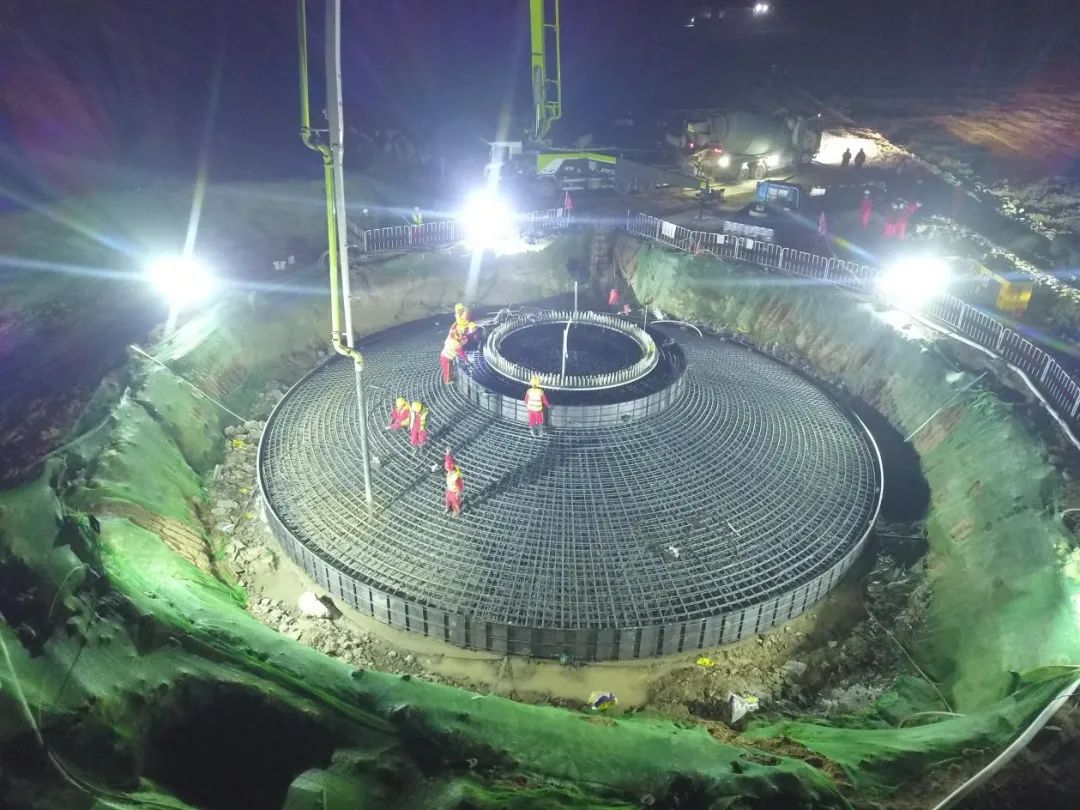

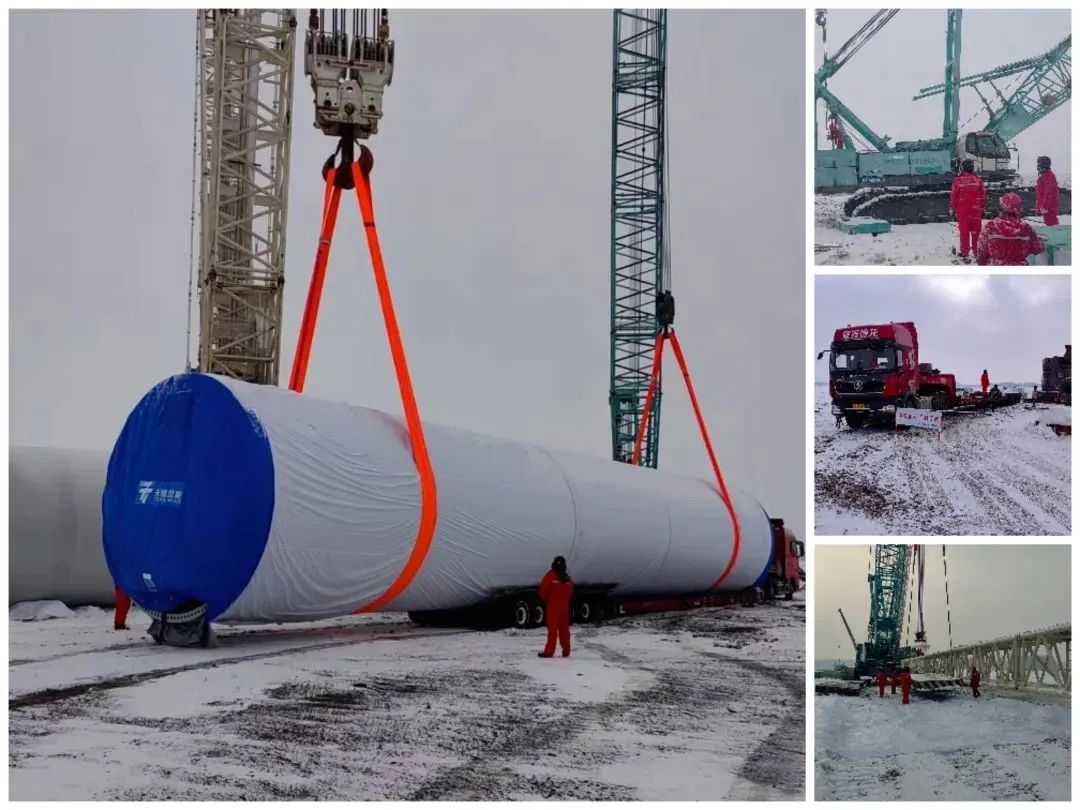

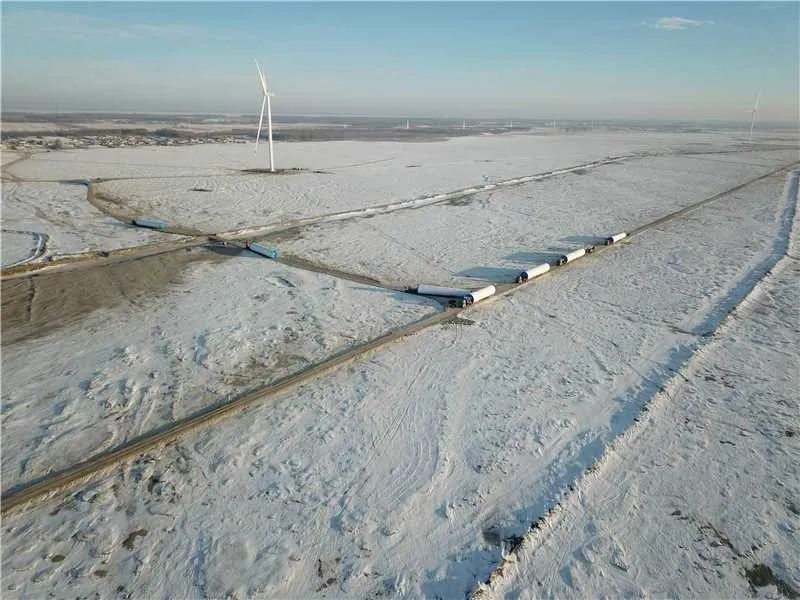

“在这个项目中,我们采购的配套设备,已经达到了多个集团公司范围内的之最。”采购经理杨旭东介绍。重量达180吨的220KV主变压器,是集团公司目前安装的最大单体容量的变压器;70米长,12米宽,局部两层,总面积达1000多平方米的电气预制仓,是集团公司目前最大的电气预制仓;为满足并网功率因数控制需要而采购的50Mar调相机,安装后将成为集团公司历史上首次运行的调相机。针对工期紧张、采购量大、订单批次多的特点,采购团队优化了采购流程,加强供应链控制,实施了采购全过程的密切跟踪,仅用计划中一半的时间完成了全部订单的下达,随即开展工厂催交催运、质检验收、包装、发运等工作,结合实际施工进度,卡点计算到货时间,避免二次运输,形成了物资生产、货物运输、现场施工无缝衔接,既保证了生产效率和质量,又满足了发货流畅、到位及时的施工需求。

搏击风雪 石油铁军创造“吉油速度”



由于项目地势低洼,夏季根本无路,唯有冬季才是施工黄金期。零下30摄氏度的严寒,加上不期而至的暴风雪,给施工带来了不小的难度。“石油工程建设者的面前没有困难,我们逢山开道、遇水架桥。”面对困难,七建公司新能源工程分公司经理崔义新从容而笃定。

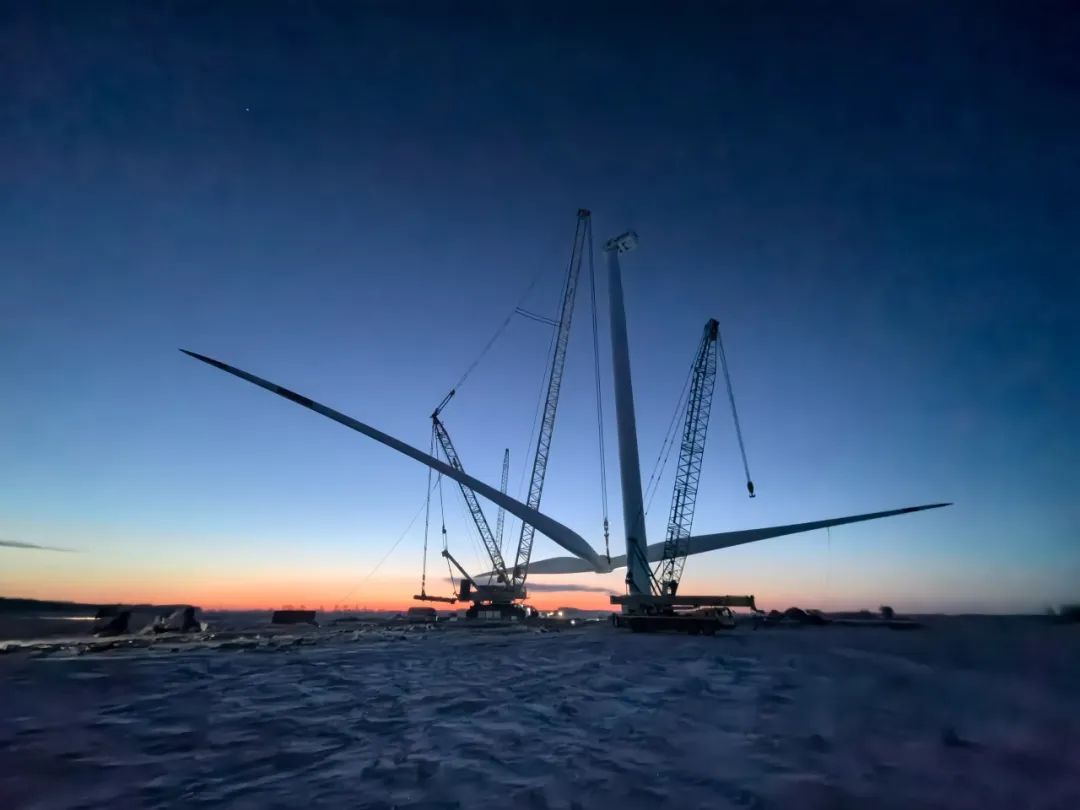

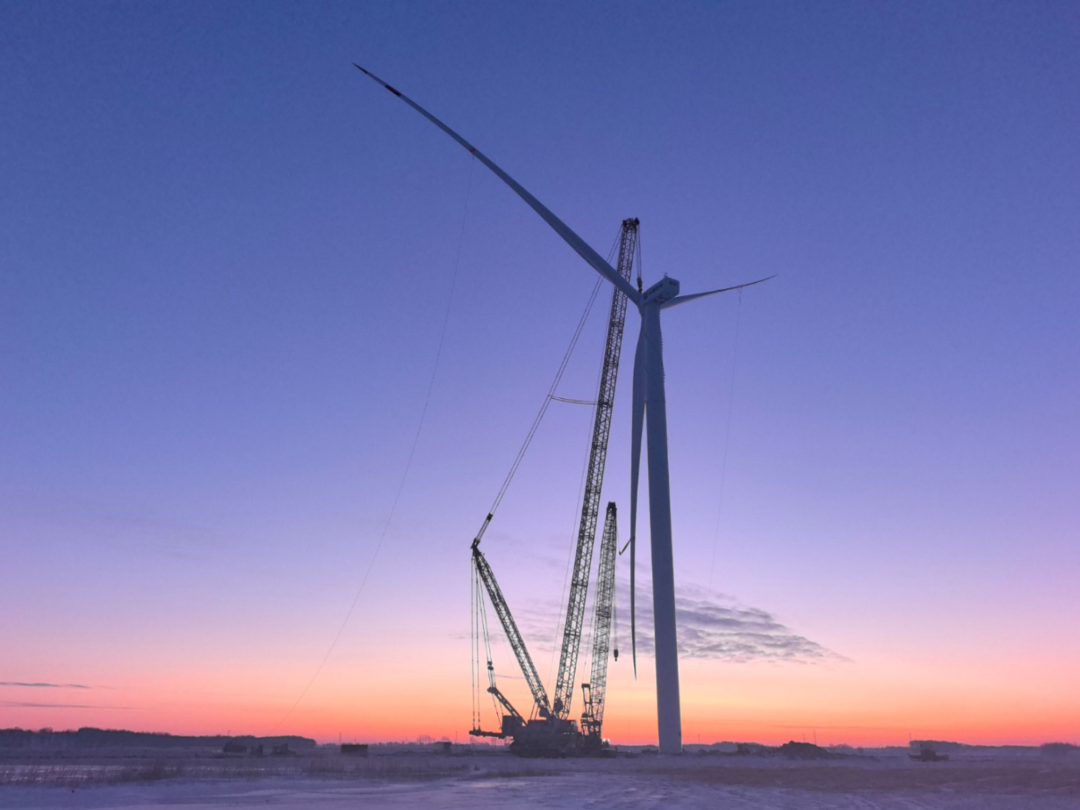

风机吊装共分6部分,要求现场风速低于每秒6米才能吊装。而昂格赉年平均风速约每秒7.24米,冬季风速更大。因此项目施工按“小时”要求,每天设专人监测风速流动情况。根据风速变化,确定每台风机各部分的吊装时间。如果错过风速吊装最佳时间,可能就要再等几天,会影响整体施工进度。因此,不论凌晨2点、3点,还是4点、5点,将士们都会按时到达吊装现场。

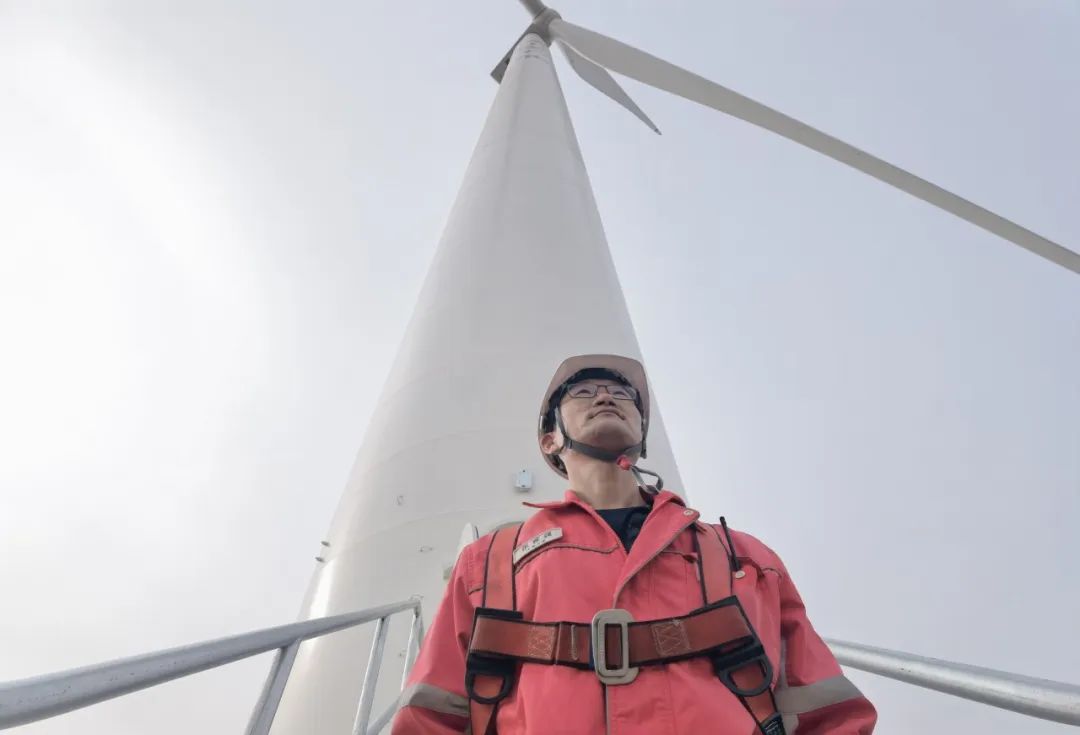

塔筒吊装对风速有严格的标准要求,为了不错过最佳时间,施工班组时刻备战风场,量风而动;塔筒高处温度低,摆幅大,施工人员为了节省上下塔筒的时间,扛起工具以及水和食物,攀爬至115米高的机舱内连续作业。


凌晨是一天中最冷的时候,“风一吹就透,加热棉鞋和保暖裤、棉服棉帽都不好使。”“兄弟们的眉毛、睫毛和面罩都白了。”“但是我们见过草原上最美的日出和日落。”1600吨履带吊机长石曾先回忆道。为了保证安全和进度,项目部选用了1600吨履带吊,如果遇到突然起风的天气,不会出现吊车倾翻的现象。



项目自2023年11月9日首台风机起吊,到2024年1月25日44台风机吊装完成,再到目前90%建设任务基本完成。吉林油田新能源建设项目部工程管理部部长侯发民由衷赞叹:CPECC是一支战斗力极强的建设铁军!你们用勤劳和智慧创造了安全、优质、高效的“吉油速度”!



“能够参与集团公司在建单体规模最大集中风电项目建设,感到非常荣幸和自豪!”项目每一名参建者都在尽自己最大的努力、在各自的岗位上发挥着最大作用。


吉林油田昂格55万千瓦风电项目

是中国石油在建单体规模最大集中风电项目,预计每年可为电网提供清洁电能16.27亿千瓦时,每年可节约标准煤约49.7万吨,可减少二氧化碳排放量约126.4万吨、二氧化硫排放量约0.934万吨、氮氧化物排放量1.4万吨。



“绿”动你我 扬帆启程

目标清晰 信心笃定

中油工程人

胸怀“国之大者”

以赤子之心

在建设美丽中国的新征程上

追风逐电 踏浪前行



工程建设公司


油气工程建设领域

最具国际影响力的典型代表








返回 国际石油网 首页
